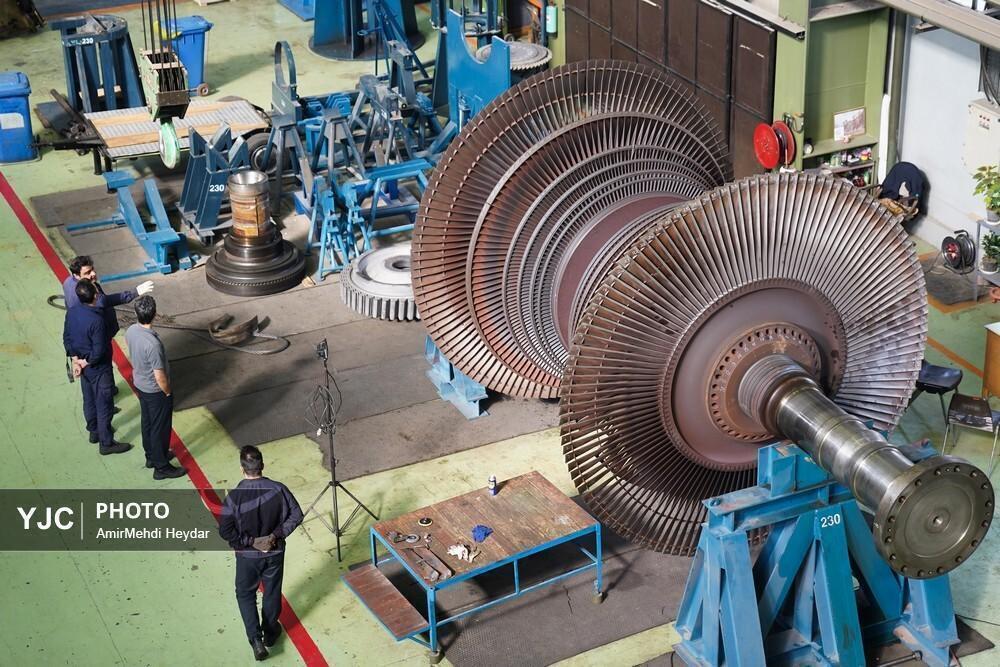

جزئیات برنامه‌ریزی تعمیرات اساسی و دوره‌ای نیروگاه‌های حرارتی اعلام شد

مدیر کل دفتر برنامه‌ریزی و بهره‌برداری تولید شرکت مادر تخصصی نیروی برق حرارتی، ضمن تشریح برنامه تعمیرات نیروگاه‌ها برای آمادگی در فصول مختلف، از انجام ۱۱۵ هزار مگاوات تعمیرات خبر داد و بر اتکا به توان داخلی در این حوزه تاکید کرد.

به گزارش بخش اقتصاد وبانگاه بر اساس داده‌های خبری منتشر شده در باشگاه خبرنگاران جوان، محمدجواد فروغی، مدیرکل دفتر برنامه‌ریزی و بهره‌برداری تولید شرکت مادر تخصصی نیروی برق حرارتی وزارت نیرو، جزئیات برنامه‌ریزی سالانه برای تعمیرات نیروگاه‌های حرارتی را تشریح کرد. این برنامه با هدف اطمینان از حداکثر آمادگی نیروگاه‌ها در پیک مصرف تابستان و زمستان، از اواخر شهریور یا اوایل مهر ماه آغاز شده و تا اواسط یا اواخر اردیبهشت سال آینده ادامه می‌یابد.

فروغی با اشاره به ابلاغ برنامه نهایی تعمیرات به نیروگاه‌ها در اوایل شهریور ماه، اظهار داشت که امسال برنامه‌ریزی برای انجام ۱۱۵ هزار مگاوات تعمیرات در نیروگاه‌های حرارتی صورت گرفته است. این رقم از ظرفیت کلی نیروگاه‌های حرارتی نیز فراتر می‌رود، زیرا برخی واحدها در طول سال بیش از یک بار مورد تعمیرات قرار می‌گیرند.

وی در ادامه به ملاحظات مهم در برنامه‌ریزی تعمیرات اشاره کرد و گفت: وضعیت بار شبکه برق کشور، محدودیت‌های تأمین سوخت، تأمین قطعات، محدودیت‌های فنی واحدها و همچنین ظرفیت پرسنل شرکت‌های مجری تعمیرات، همگی در این فرآیند لحاظ می‌شوند. انواع تعمیرات از دوره‌های کوتاه چندروزه تا اورهال‌های سنگین چند ماهه را شامل می‌شود که پروژه‌های ارتقاء واحدها نیز در این ۱۱۵ هزار مگاوات گنجانده شده است.

مدیرکل دفتر برنامه‌ریزی بهره‌برداری تولید نیروی برق حرارتی، حجم تعمیرات اساسی را حدود ۲۱ هزار مگاوات عنوان کرد و بیان داشت که مابقی شامل تعمیرات دوره‌ای، بازدیدها و موارد مشابه است. تعمیرات اساسی نیازمند تأمین قطعات، نیروهای متخصص و هزینه‌های به مراتب بالاتر بوده و ممکن است بیش از یک ماه به طول انجامد.

با توجه به شرایط زمستان و محدودیت‌های احتمالی در تأمین سوخت، هماهنگی‌های لازم با وزارت نفت برای لحاظ کردن ملاحظات سوختی در برنامه تعمیرات صورت گرفته است. اولویت بر این است که کمترین حجم تعمیرات در ماه‌های سرد سال انجام شود تا اطمینان از توان تأمین برق شبکه در زمستان و تابستان سال آینده حاصل گردد.

فروغی از آغاز تعمیرات ۹ هزار مگاوات از نیروگاه‌های حرارتی خبر داد و اعلام کرد که تاکنون حدود ۳۵۰۰ مگاوات از این حجم به اتمام رسیده است. دوره‌های طلایی تعمیرات، مهر و آبان ماه و همچنین اسفند و فروردین ماه هستند و تلاش بر این است که بخش عمده‌ای از تعمیرات در ماه‌های پیش رو انجام شود.

وی با تاکید بر انعطاف‌پذیری برنامه تعمیرات در صورت تغییر شرایط کشور، اشاره کرد که ممکن است جابه‌جایی در زمان‌بندی، فشرده‌سازی یا تعویق برخی تعمیرات، و حتی جابه‌جایی واحدها بر اساس نوع سوخت مصرفی یا ملاحظات جغرافیایی صورت گیرد. این مانورها با هماهنگی شرکت مدیریت پالایش و پخش انجام خواهد شد، همانطور که در گذشته نیز با موفقیت اجرا شده است.

مدیرکل دفتر برنامه‌ریزی بهره‌برداری تولید نیروی برق حرارتی، ضمن اشاره به اتکای بالای تعمیرات نیروگاهی به توان داخلی، اعلام کرد که در دو دهه اخیر، بخش عمده نیروگاه‌های ساخته شده در کشور، حاصل تلاش متخصصان داخلی بوده و اکثر قطعات و تجهیزات مورد نیاز در داخل تأمین می‌شود. این امر موجب بی‌نیازی کشور از تأمین قطعات از خارج شده است.

فروغی در پایان خاطرنشان کرد که علی‌رغم آسیب‌های موجود در حوزه برق، گاز و پالایش و پخش، در یک سال اخیر حدود ۲۵۰۰ تا ۳ هزار مگاوات به ظرفیت نیروگاه‌های حرارتی افزوده شده است. این دستاورد با تکیه بر توان متخصصان داخلی و شرکت‌های فناور داخلی محقق شده و امکان تأمین نیازهای انرژی بخش‌های مختلف کشور با کمترین مشکل را فراهم آورده است.
